Сборка крыш
Сначала укладывают мауэрлаты (подстропильные
брусья), которые должны быть проантисептированы или осмолены и
обернуты после этого толем. Укладывают мауэрлаты по уровню, выверяя
по горизонтали. По длине мауэрлаты сращивают вполдерева, скрепляя
стык скобами.
Все соединения элементов стропил должны быть плотно пригнаны, без
щелей и зазоров. Дощатые висячие стропила небольшого пролета
собирают у здания на бойке либо на предприятии и ставят на место в
собранном виде.
Стойку 1 со стропильной ногой 2 (см. схему ниже, поз. а) после
прирезки соединяют скобами 3. При соединении подкосов 4 (см. схему
ниже, поз. б) со стойкой 1 необходимо вначале прирезать их, подогнав
к месту, а затем закрепить скобой 3. Стропильную ногу 2 с затяжкой 5
соединяют стяжным хомутом 6. Подкосы после прирезки и подгонки
соединяют с нижним прогоном и стропильными ногами на гвоздях,
скобах.

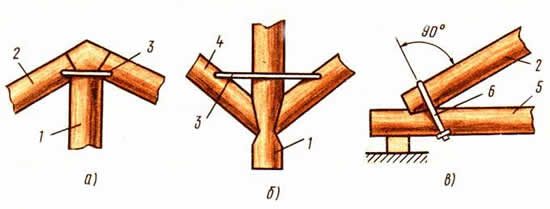

Крепление висячих стропил
а - соединение стойки со стропильной ногой, б - соединение
подкосов со стойкой, в - соединение стропильной ноги с затяжкой; 1 -
стойка под стропила, 2 - стропильная нога, 3 - скоба, 4 - подкос под
стропильную ногу, 5 - затяжка, 6 - стяжной хомут.
Устраивают наслонную стропильную систему так же, как и в домах
каркасной конструкции. Обрешетку делают из брусков, двойного
сплошного или разреженного настила из досок и крепят к стропилам
гвоздями. Под мягкую кровлю из рубероида или толя обрешетку делают в
виде сплошного настила из двух слоев досок (двойной настил), причем
верхний слой называют защитным, а нижний - рабочим. Одинарный
настил, сплошной или разреженный (зазор 20 ... 30 мм), используют
как основание для покрытия из асбестоцементных плоских плиток.
Обрешетку из брусков сечением 50 х 50 мм применяют как основание под
черепицу, волнистые листы из стеклопластика, асбестоцементные
волнистые листы.
Обрешетку и настил не доводят до дымовых труб на 130 мм. На
карнизных свесах делают сплошной дощатый настил, а в разжелобках -
шириной 800 мм. Для изготовления настилов используют древесину
хвойных пород не ниже 3-го сорта, допускается применять древесину
осины, ольхи, тополя.
Скаты кровель из асбестоцементных волнистых листов или плоских
асбестоцементных плиток, черепицы, листовой стали покрывают рядами,
начиная укладку от карниза к коньку и в направлении от правого ската
к левому, располагая швы нахлестки листов или плиток с учетом стока
воды.
Кровельные материалы из плиток укладывают правильными рядами со
следующим напуском: для черепицы ленточной плоской при двухслойной
укладке - 180 мм, при чешуйчатой укладке 80 ... 100 мм, а для
пазовой черепицы - 70 мм. Для асбестоцементных волнистых листов
обыкновенного профиля напуск должен быть 120 ... 140 мм, а для
усиленного профиля - 200 мм, для плоских асбестоцементных плиток -
75 мм.
При укладке первого ряда кровельных материалов нужно, чтобы край
свешивался за карнизную доску у асбестоцементных волнистых листов на
50 ... 100 мм, у плоских асбестоцементных плиток - на 30 мм, у
черепицы - на 70 мм. Волнистые асбестоцементные листы и плитки
крепят к обрешетке гвоздями.
Карнизные свесы, слуховые окна, разжелобки, примыкания к дымовым
трубам в кровлях делают из листов оцинкованной стали, которые
соединяют между собой двойным фальцем.
В зданиях, строящихся в лесоизбыточных районах, а также в сельской
местности, при устройстве крыш используют круглый лес. Стропильные
ноги из бревен до установки окантовывают и затем устанавливают так,
чтобы с коньком бревно соединялось вершиной, а с мауэрлатом -
комлем. При установке стропильных ног из бревен шаг между ними
делают 1,5 ... 2 м, а из досок - 1 ... 1,5 м. Подкосы под стропила
ставят у стоек или под стропильные ноги. Со стропильной ногой
подкосы соединяют на лобовую врубку и крепят скобами. В рубленых
домах стропила врезают в верхний венец бревен стен.
До установки в проектное положение в фермах нужно подтянуть болты и
тяжи и устранить имеющиеся дефекты. Поднимают фермы и другие
строительные конструкции краном. Фермы нужно стропить не менее чем в
двух точках.
После строповки и проверки прочности крепления ферму поднимают на
высоту до 1 м, вновь проверяют прочность крепления, после чего
начинают подъем плавно, без резких движений со скоростью до 1,5
м/мин. С помощью расчалок регулируют правильность подъема фермы и
предотвращают ее вращение. Поднимают ферму несколько выше проектных
опор, после чего с помощью расчалок ее разворачивают так, чтобы при
медленном опускании она встала в проектное положение.
Фермы устанавливают в проектное положение, начиная с крайних
пролетов. Первую ферму после установки на место тщательно выверяют
по горизонтали и вертикали и временно закрепляют. Каждая последующая
ферма должна крепиться к ранее установленной связями.
В процессе монтажа надо следить за качеством выполнения работ, их
соответствием проекту и правилам производства и приемки работ.
Работы принимают путем осмотра, контрольных замеров.
Отклонения от проектного положения смонтированных несущих деревянных
конструкций в соответствии со СНиП не должны превышать следующих
величин: по длине конструкции ± 20 мм; по высоте ±10 мм; в
расстояниях между осями конструкции ±10 мм; в смещении центра
опорных узлов от центра опорных площадок ±10 мм.
