Маячные и рядовые блоки стен
Маячные блоки стен
Маячные блоки устанавливают следующим способом.
После разметки и закрепления осей и мест установки блоков рисками на
месте установки каждого маячного блока нивелируют две точки, близкие
к боковым граням. По данным нивелирования определяют для каждой
точки толщину горизонтального шва как разность между монтажным
горизонтом и фактической отметкой данной точки. После этого
подбирают деревянные шашки и устанавливают (примораживают) их на
растворе в ранее пронивелированных местах: по две шашки под блок на
расстоянии 50 ... 60 мм от наружной грани стены. Размер
шашек-подкладок 40 х 40 мм. Верх шашек должен быть строго на
проектном уровне, поэтому их устанавливают по нивелиру. Таким
образом, шашками-подкладками заранее фиксируют положение
монтируемого маячного блока по высоте.
Помимо шашек перед установкой блока на растворную постель с
внутренней стороны втапливают два деревянных клина. Их ставят так,
чтобы блок, посаженный на них и на растворную постель с марками, был
несколько наклонен наружу. Клинья должны иметь такие размеры, чтобы
с ними было удобно работать. При посадке блока на растворную постель
в процессе осаживания клиньев блок выравнивают по вертикали и
раствор уплотняется в горизонтальном шве. Этим обеспечиваются
вертикальность наружной грани, проектное положение всего блока и
уплотнение горизонтального шва раствором.
Маячные блоки выверяют: в плане - по рискам, по вертикали -
рейкой-отвесом.
Рядовые блоки стен
Рядовые блоки стен с двухрядной разрезкой монтируют в такой последовательности. Монтажники, стоя у торцов блока, принимают его и направляют на место установки (см. схему ниже, поз. а). Блок плавно опускают на подготовленную растворную постель. При выверке блока строп держат натянутым и ломами рихтуют блок в проектное положение (см. схему ниже, поз. б). Положение блока проверяют по шнуру-причалке, натянутому между угловыми и маячными блоками на высоте 70 ... 100 мм от уровня перекрытия, вертикальность - по отвесу-рейке, прижимая ее двумя упорами к выверяемой поверхности. Блок выправляют, вытягивая клинья с внутренней стороны (см. схему ниже, поз. в). Клинья устанавливают глубже, чтобы при выверке блока осаживать их, а не подбивать.

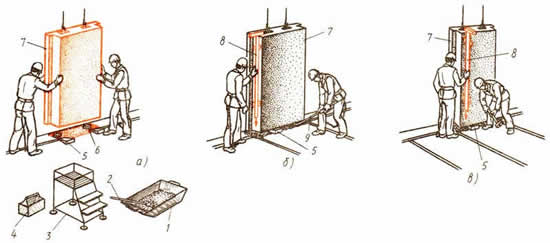

Монтаж стенового блока
а - наводка, б, в - выверка; 1 - ящик с раствором, 2
- лопата, 3 - столик, 4 - ящик с инструментом. 5 - клинья, 6 -
шашки, 7 - блок, 8 - рейка-отвес, 9 - лом.
Затем монтажник подает сигнал машинисту крана ослабить строп и
вторично проверяет положение блока, прикладывая рейку длиной 2 ... 3
м к лицевым граням соседних блоков или укладывая ее на ребро по
верхним торцам соседних блоков. Монтажник М2
поднимается на столик-стремянку и снимает стропы с блока, а машинист
крана отводит крюк со стропом. Монтажник М2
подштопкой уплотняет раствор в горизонтальном шве и при
необходимости добавляет раствор. Затем он кельмой срезает со шва
лишний раствор и забрасывает его в ящик с раствором. После этого
монтажники очищают стальной щеткой место установки следующего блока
и смачивают водой. Далее продолжают работы в том же порядке.
На глухих участках стен блоки устанавливают последовательно, не
заводя между ранее установленными, за исключением замыкающего перед
маячным блоком.
